江南工业集团机动能源中心:优化资源配置 快速响应保障
2024-10-12 15:58:19          来源:江南工业集团 | 编辑:易阳思 | 作者:向蒋          浏览量:3747

雨湖新闻网讯(通讯员 向蒋中国兵器江南工业集团当前正在深入实施国有企业改革深化提升行动,以“重构价值体系、重构技术体系、重构管理体系”为抓手,将部分业务工作进行重新划分集中统一管理。今年3月,设备维修业务转至机动能源中心进行统一管理后,使得该中心成为全厂设备、供电、供水一体化服务维修保障工作的协调管理单位。

机动能源中心通过设备维修集中统筹、简化维修流程、建立自主维修人才库、制定薪酬激励机制等保障手段,优化资源配置,降低维修成本,确保设备高效运行。近半年来,该中心共计完成维修任务202次,其中完成设备维修42次、供电维修125、供水维修35次,为加快建设“美好江南”作出了积极贡献。

10月9日,一场突如其来的变压器故障,让江南宾馆、职工食堂等区域陷入黑暗,因维修情况复杂,发出了预计停电2-3天的通知。然而,刚刚在公司改革中重组而成的机动能源中心抢修团队,发挥了优化资源配置带来的强劲战力,仅用不到一天的时间即恢复了供电。

凌晨2点,当人们还沉浸在梦乡中时,江南110kV变电站10kV江瓶线因过流故障跳闸。值班人员立即向公司机动能源中心汇报情况。中心领导高度重视,迅速启动应急处置预案,天刚蒙蒙亮,维护人员分两组对线路上11台车间变电所进行逐一检查。当检查到江南宾馆变电所时发现异常,周边有烧糊气味,变压器高压熔断器烧坏,低压绕组有烧灼痕迹。

明确故障位置后,一支由中心领导带队,中心技术室、生产室、电力班组成的专业抢修队伍在第一时间前往现场。待安全措施到位后,技术人员、电力抢修人员立即展开勘查工作。经过一番仔细排查,他们发现变压器b相绕组与c相绕组之间有明显的烧糊痕迹。通过此现象判断,确定了故障原因是变压器本体损坏,导致了电力传输中断。

面对这一复杂情况,抢修团队迅速制定处置方案。一是减少故障影响,将故障变压器从线路上切除,尽快恢复江瓶线供电;二是协调变压器生产厂家,确定维修方案和报价。经过协调,生产厂家确认维修费用18万元,预计恢复供电时间1个月。靠人不如靠己,为尽快恢复供电,在进行性能比较和尺寸对比后,经过综合考虑,决定选用前期项目拆除的备用干式变压器进行整体改换,保障该区域的供电需求。

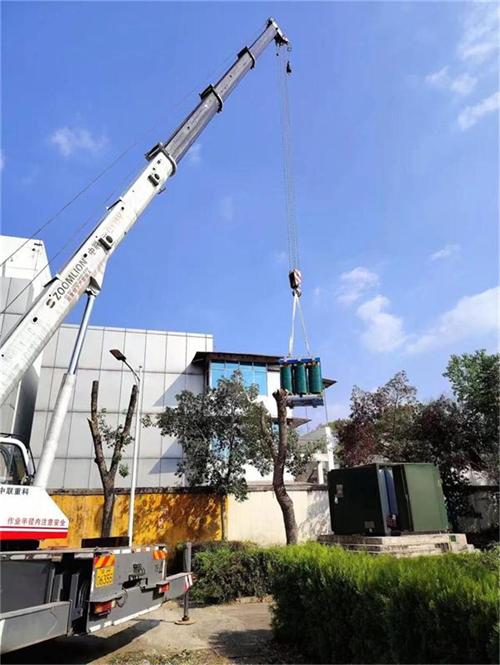

方案确定后,抢修工作正式开始。第一个难题出现了,怎样将一台约3吨重的变压器整体移出且不损坏密封所用的箱体呢?技术人员研究后提出,切掉变压器密封箱顶处的焊点,利用吊车将箱顶拆卸,再用吊车将已损毁变压器吊出。中心生产室主任谭刚接到指令后,立即调度一台大型吊车到达现场作业。同时,公司保卫服务中心配合砍除变压器周围树木。

密封箱箱顶、高压电缆接头、变压器基础地脚螺栓等拆除工作正在紧锣密鼓进行。同时,利旧变压器的各项电气测试工作也在同步开展。准备工作全部完成后,进入到变压器吊装工作。“师傅,起吊变压器的过程中一定要慢,要做到万无一失。”电力班班长周义手拿对讲机,统一指挥吊装小组人员,确保起吊过程中不出现差错。在各方力量的共同配合下,箱内的变压器顺利吊出。有了吊出的经验,吊装变压器入箱也变得顺手起来。下午4点30分,变压器成功落位。

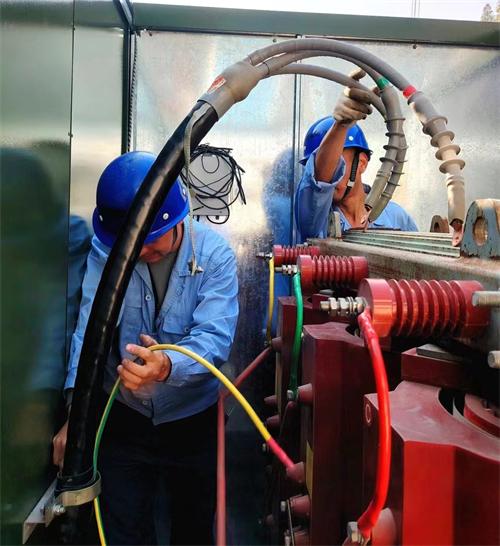

变压器落位后,第二个难题出现了。由于新变压器与旧变压器低压侧引出线间距不同,孔距也不同,需要重新打孔。中心电力班员工组成安装小组,开始大显身手。许星、潘利坚手拿卷尺、标红笔进行测距、标记,刘榆辉等人员操作着专业折弯机、打孔机对铜排引出线进行制作。现场充满了机器运转的声音。

引出线制作完成,下一步就是安装。安装人员蜷缩在狭窄的抢修空间里,各司其职,密切配合,小心翼翼地操作着工具,避免对变压器造成损伤。十月份的天气凉爽,紧凑的工作节奏,让他们的衣衫浸透了汗水,但他们的双手依然稳健。经过3个小时的艰苦奋战,在晚上7点30分,终于完成抢修工作。

中心技术室主任付钦月带领年轻技术员对变压器的安装情况做最后的检查。陈泉水、彭海涛组成的电气试验团队进行启动前的最后检测。各项测试数据合格,现场所有的人员都松了一口气。随着操作人员一步步按照送电操作规程进行合闸送电,变压器发出平稳的嗡嗡声。晚上8点整,江南宾馆区域电力成功恢复,现场顿时响起了一片欢呼声。
