雨湖新闻网讯(通讯员 王湘武)近日,中国兵器江南工业集团启动立体库和产品涂装工房建设工作。鉴于在建区域内的10kV高压电杆影响施工安全,需对供电线路进行入地改造。该公司机动能源中心组织进行查勘现场,制定施工方案,编制材料计划。
此次施工内容包括电缆敷设、制作电缆终端头和横担金具件、电杆加装拉线等方面工作。公司机动能源中心召开专题布置会,梳理施工流程,明确责任分工。为了方便电缆敷设,前期先砌筑了在建区域电缆沟,挖开拉线盘和拉线杆土方基础。在电缆敷设完成后,在每处需要施工的电杆,制造了横担金具件、穿线钢管、钢绞线及电缆终端头,并预留了安装位置。同时,提前租用好高空作业车。

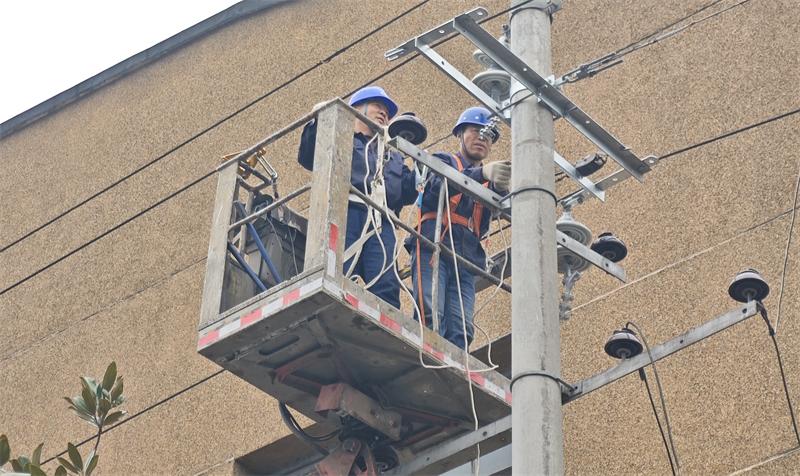

2月8日早上8点,在收到110kV变电站停电通知后,电力班成员迅速分为两组出动,在需要作业的两条线路上进行验电,并挂设接地线保障安全。一组负责涂装工房区域,另一组负责立体库区域。两组同步实施着作业,使用钢绞线对电杆加装拉线、安装横担及其金具件、固定高压电缆并与架空线搭接、剪除高压架空线路……施工作业按计划推进。同时,电气试验员对电缆的电气测试工作也在现场同步开展。

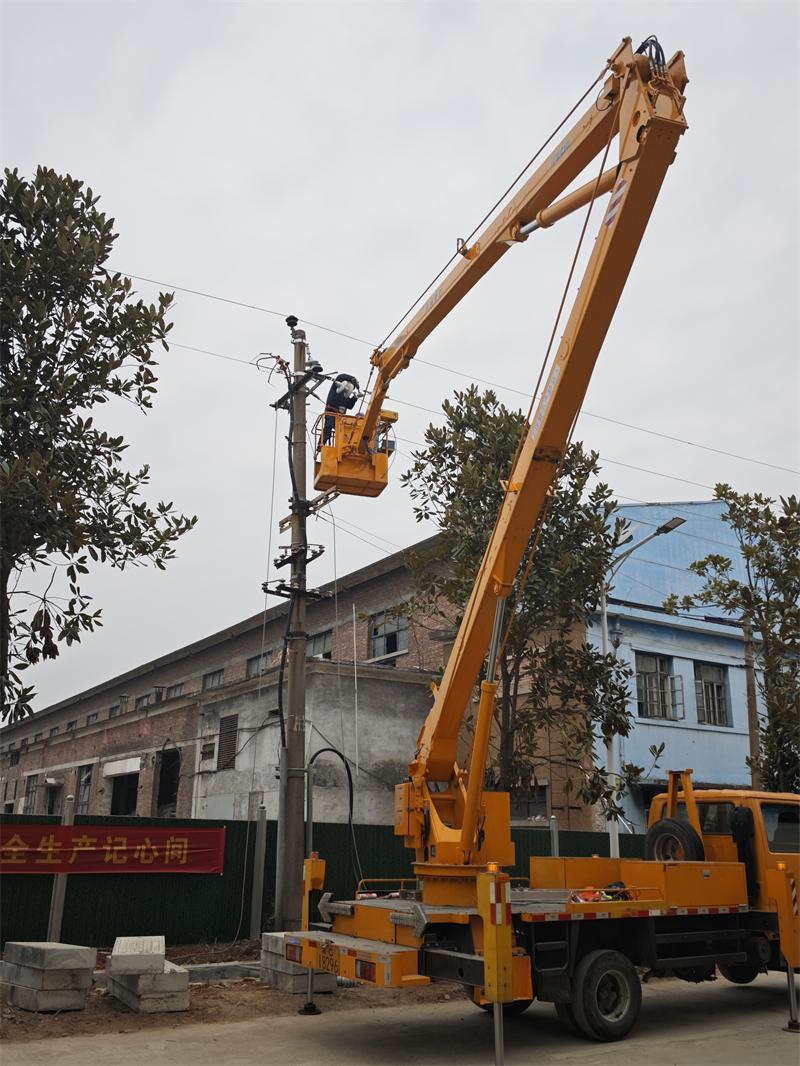

施工到拔除影响立体库建设安全的高压电杆时,问题出现了。吊车将电杆吊起时,由于架空线路还未剪除,导致吊起电杆过程中与其中一根架空线路进行缠绕,吊臂的距离也被架空线路所限制。根据判断,旁边的两个相邻的电杆拉力,可以拉起另外两根架空线路,因此只需剪除缠绕的一侧架空线,便可将电杆吊出。“把工具给我,我坐高空作业车上去!”班长周义边喊着边穿戴好高空作业安全护具,乘坐作业车剪除架空线。随着现场传来“咔嚓”一声,一侧架空线落在地面,电杆也被顺利吊出,现场众人悬着的心也放下来了。
经过施工人员的不懈努力,终于在2月9日下午5点完成了所有老线路、老电杆的拆除作业。在11kV变电站内,随着通电指令的发出,值班电工进行了合闸操作,342、322线路恢复供电,在规定两天时间内完成工作。
